CCER 项目开发实战指南:从减排量到真收益的全流程解析

2025-10-19 76 收藏 返回列表

一、开发全景图:三大阶段贯通 CCER 变现路径

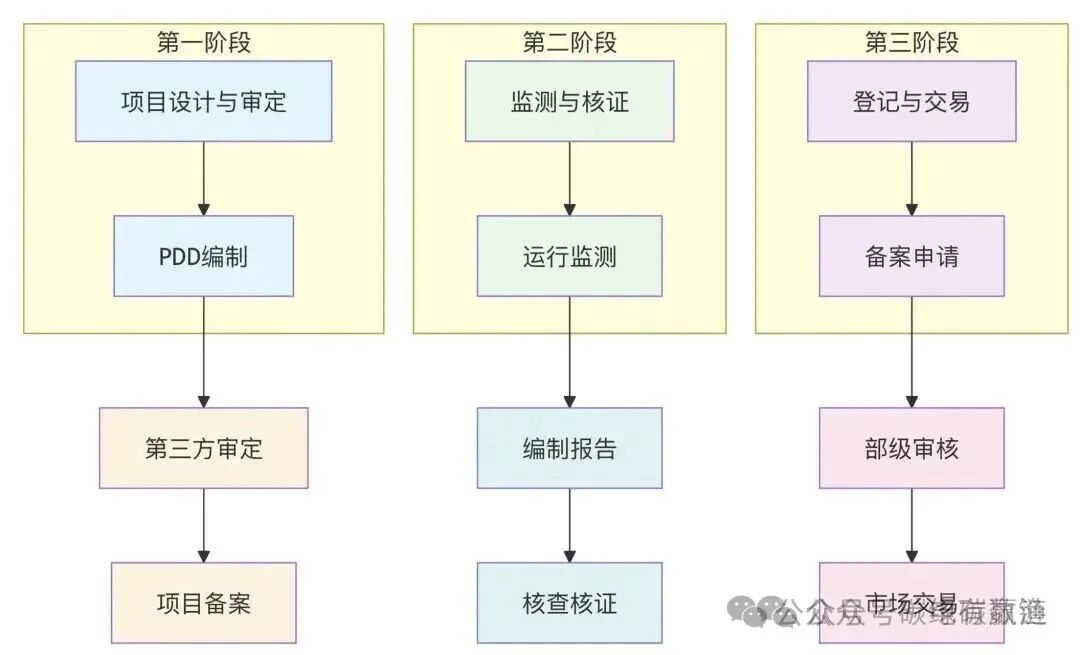

CCER 项目开发并非零散环节的组合,而是一套系统化流程,可明确划分为三个核心阶段。通过以下内容,您能清晰掌握从项目启动到最终变现的完整脉络:

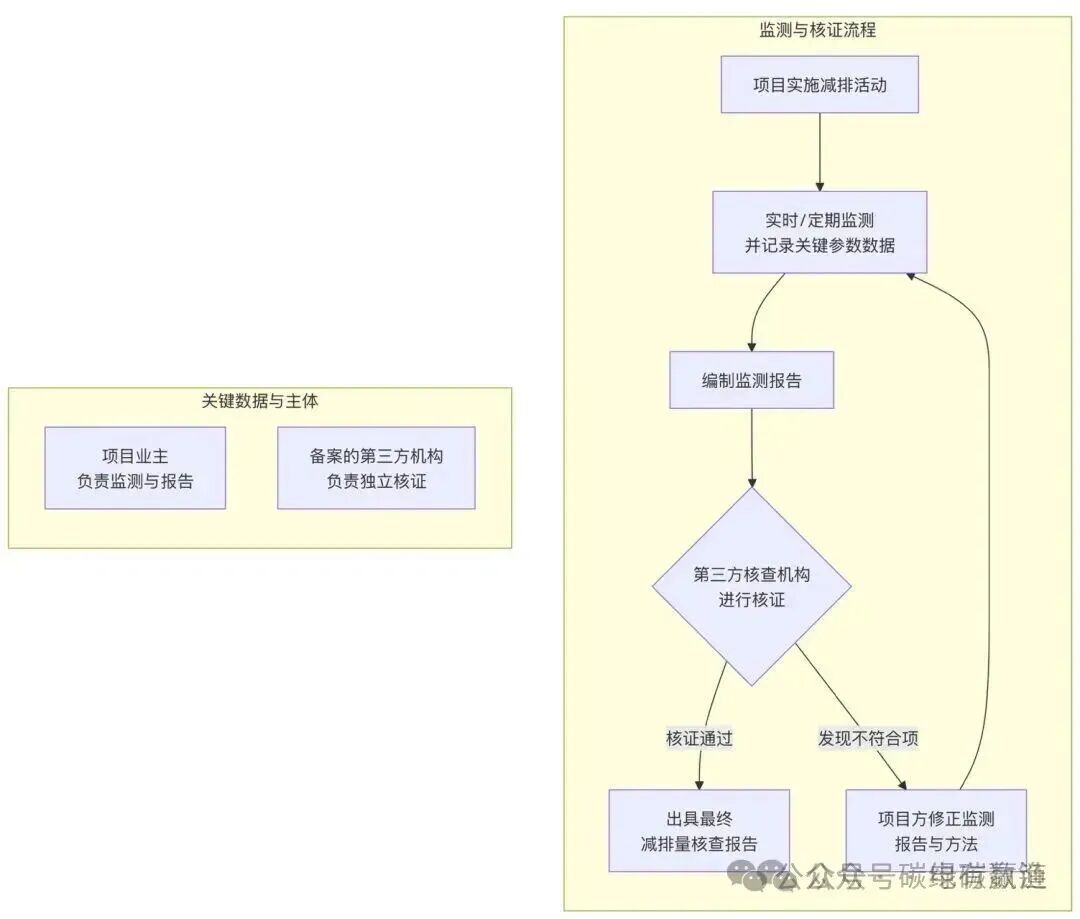

值得注意的是,完成项目备案登记仅代表迈出了第一步。在项目正式运行期间,持续且规范的监测、精准的减排量核证,是确保减排量 “合规变现” 的关键所在。以下将详细拆解这一核心循环机制:

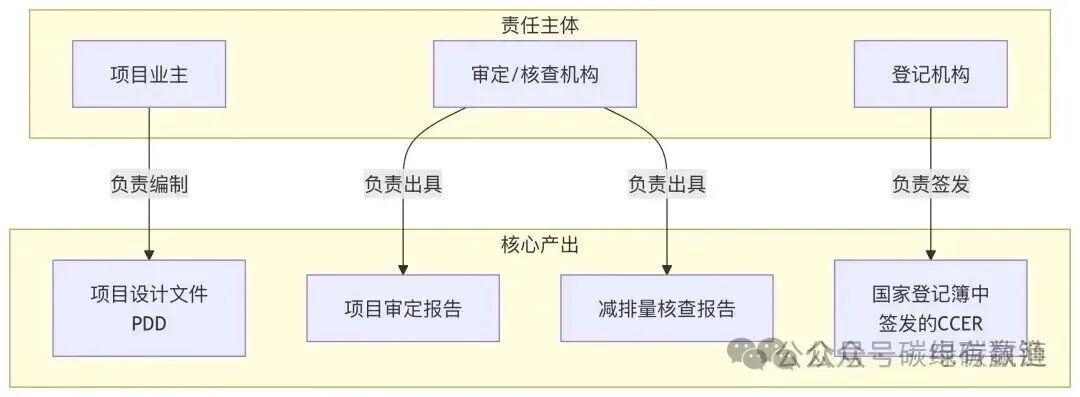

最后,为帮助您厘清项目全生命周期中的责任边界,我们梳理了不同阶段的核心产出成果与对应的责任主体,各方角色与关键成果如下:


二、决胜起点:方法学选择与项目精准设计


1. 精准选择适配方法学

截至 2025 年 10 月,CCER 方法学体系已形成 “6+7” 的梯队格局,其中 6 项方法学已正式生效,7 项仍处于征求意见稿阶段,暂不具备减排量备案效力,具体分类如下:

  • 6 项已正式发布的方法学

    :覆盖造林碳汇、并网光热发电、并网海上风电、红树林营造、公路隧道照明节能、煤矿低浓度瓦斯和风排瓦斯利用六大领域,可直接用于项目开发。
  • 7 项处于征求意见阶段的方法学

    :包含纯农林生物质发电、油气田伴生气回收等第三批 4 项方法学,以及规模化猪场沼气、蓝色碳汇等第四批 3 项方法学,目前仅可作为前期研究参考,正式发布前无法用于实际项目开发。

选择关键:开发项目时,务必优先选用已正式发布的方法学;对于征求意见中的方法学,可保持关注并开展前期调研,但不可作为项目开发的依据。

2. 高质量编制项目设计文件(PDD)

项目设计文件(PDD)是 CCER 项目开发的 “核心蓝图”,其核心目标是证明项目的 “额外性”—— 即若没有 CCER 收益支撑,该项目难以落地实施(或即便能实施,也无法达到当前的减排规模)。不同类型项目的设计重点有所差异:

  • 林业碳汇项目

    :需提供充分证据,证明项目用地在启动前至少三年内不符合 “森林” 的定义。以江西永新县林业碳汇项目为例,其成功的关键在于前期完成了 3.89 万亩林地的确权工作,并出具了完整的合规性证明文件。
  • 煤矿瓦斯利用项目

    :需明确证明瓦斯浓度低于 8%,且采用无焰氧化等合规技术进行利用,同时确保项目监测数据与全国碳市场管理平台实现实时联网。


三、攻坚克难:审定、监测与核查的三大核心环节


1. 项目审定:严格的 “质量检验关”

项目审定由生态环境部备案的第三方审定机构负责(机构名单可在生态环境部官网查询),审定过程相当于对项目进行 “全面体检”。结合过往案例,项目审定被拒的常见原因包括:

  • 土地合格性证明材料不完整(林业碳汇项目最易出现此类问题);
  • 减排量计算逻辑错误或参数选取不当;
  • 混淆不同版本的方法学,导致项目设计与方法学要求不匹配等低级失误。

避坑指南:针对林业碳汇项目,可借鉴呼伦贝尔项目的经验,在前期利用全国国土 “三调” 数据,提前核验项目地块的地类属性与合规性,减少审定阶段的风险。

2. 减排量监测:项目的 “数据生命线”

监测数据是核算减排量的唯一依据,必须满足 “及时、准确、完整” 三大要求,不同项目的监测重点如下:

  • 林业碳汇项目

    :监测周期长(通常为 20-40 年),需布设监测样地,且样地数据的可靠性与精度需达到 90% 以上。
  • 煤矿瓦斯发电等能源类项目

    :需搭建实时联网监测系统,确保监测数据可追溯、不可篡改,且能实时上传至监管平台。

3. 减排量核查:最后的 “合规核验关”

核查阶段由第三方核查机构负责,核心任务是核实项目监测期内的减排量数据。此时,完整、规范的监测记录(包括原始数据、报告、佐证材料等)是项目通过核查的关键 “通行证”。若监测记录存在缺失或不规范,可能导致核查不通过,延误减排量备案。

四、成功案例解密:典型项目的突围路径


案例 1:江苏如东 H6 海上风电项目 —— 抢占先行优势

该项目装机容量达 40 万千瓦,预计年均减排量近 60 万吨,其成功关键在于三点:

  1. 精准匹配 “并网海上风电” 方法学,确保项目设计与方法学要求高度契合;
  2. 提前准备完备的电网接入文件,并搭建了高精度的发电量监测系统,为监测与核查奠定基础;
  3. 把握 CCER 市场重启后的首批申报窗口期,快速完成材料提交与审核,抢占市场先机。

案例 2:江西永新县林业碳汇项目 —— 县域开发的标杆范本

永新县通过 “三边机制”(边开发、边验证、边公示)高效推进项目,具体举措包括:

  1. 林权集中归集:整合全县 16 个乡镇的上万宗林权,解决了林权分散导致的开发难题;
  2. 专业团队合作:引入具备丰富经验的碳汇开发团队,负责项目设计、监测等专业环节;
  3. 多元收益共享:项目预计 20 年总收益超 2000 万元,其中 40% 收益将用于反哺乡村振兴,实现生态效益与经济效益的双赢。

五、避坑指南:三类典型失败案例的教训总结


1. “证据不足型” 失败:林业项目的高频陷阱

多数林业碳汇项目失败于 “土地合格性证明” 环节。例如,某东北造林项目因无法提供 2019 年前的地块地类证明(如卫星遥感影像、国土部门存档资料等),导致超半数地块被审定机构剔除,项目开发被迫中止。

2. “权属不清型” 失败:隐形的林权纠纷风险

集体林权边界模糊、权属纠纷是林业项目的 “隐形陷阱”。湖南某林业碳汇项目在审定阶段被发现,部分地块的林权证登记边界与实地边界不符,且存在林权归属争议,最终审定工作被迫暂停,项目延误超半年。

3. “技术错误型” 失败:专业细节的致命影响

技术环节的疏漏也可能导致项目失败。青海某造林项目因碳层划分不符合方法学要求、树木胸径测量数据存在误差,被核查机构要求重新开展监测工作,项目整体进度延误至少 1 年,增加了额外的开发成本。

六、资金与时间规划:做好 “持久战” 的准备


典型项目成本构成

  • 林业碳汇项目

    :前期开发成本约 10-30 万元(此为南方集体林区参考价,北方国有林区因地块面积、交通条件等因素,成本可能上浮 30-50%);监测成本年均 5-10 万元,且需持续投入 20-40 年(与项目监测周期一致)。
  • 煤矿瓦斯发电项目

    :前期技术改造成本较高(通常为千万元级别),CCER 专项开发费用约 50-100 万元。

项目时间规划

  • 最短周期

    :以海上风电为代表的能源类项目,流程相对简洁,开发周期约 3-6 个月。
  • 普遍周期

    :林业碳汇项目因监测周期长、前期准备环节多,普遍开发周期为 1-2 年。
  • 最长周期

    :涉及复杂地块(如跨区域、多权属)的林业碳汇项目,开发周期可能长达 3 年以上。

重要提示:CCER 项目开发具有 “高技术门槛、长周期运作、重细节把控” 的特点。选择专业的开发团队、严格遵循方法学要求、重视监测数据质量,是项目成功的三大核心基石。

结语

CCER 项目开发的本质是 “专业主义的胜利”—— 它更倾向于奖励那些尊重科学规律、注重细节把控的长期主义者,而淘汰企图 “赚快钱” 的短期投机者。未来三年,随着 CCER 方法学体系的进一步扩围,具备专业能力的开发服务机构将迎来发展黄金期。

互动交流

您在 CCER 项目开发过程中,是否遇到过土地证明获取困难、监测技术瓶颈或专业人才短缺等问题?欢迎分享您的实战经历,共同探讨解决方案。
